Specjalista ds. analiz terminowychCAS Sp. z o.o.


Najczęstsze przyczyny opóźnień w inwestycjach budowlanych w Polsce oraz metody ich skutecznej diagnozy i mitygacji

Wprowadzenie

W realiach polskiego rynku budowlanego opóźnienia w realizacji inwestycji pozostają jednym z kluczowych ryzyk kontraktowych, determinujących zarówno wynik finansowy, jak i jakość relacji pomiędzy uczestnikami procesu budowlanego. Ich występowanie nie tylko generuje dodatkowe koszty, lecz także prowadzi do eskalacji sporów, których rozstrzyganie często wymaga zaawansowanej analizy przebiegu realizacji inwestycji.

Wnioski płynące z „Raportu o sporach budowlanych w Polsce 2025 – Perspektywa 2026” (https://publikacje.caservices.pl/VmsBF5) (dalej: raport CAS), opracowywanego corocznie przez CAS (Contract Advisory Services, https://www.caservices.pl/), wskazują na powtarzalność określonych mechanizmów prowadzących do opóźnień oraz zakłóceń harmonogramu prac, a w przypadku Zadań znajdujących się na ścieżce krytycznej do wydłużenia terminu realizacji inwestycji (PCnU/EoT).

Na co dzień zajmuję się opracowywaniem analiz terminowych dla inwestycji budowlanych jako Specjalista ds. analiz terminowych w firmie CAS. Wcześniej zdobywałem doświadczenie przy projektowaniu i realizacji inwestycji drogowych oraz kolejowych. W ramach prowadzonych opracowań koncentruję się na badaniu efektywnego wpływu okoliczności i zdarzeń na końcowy termin realizacji zadań. Moje doświadczenie obejmuje współpracę z różnymi Stronami procesu inwestycyjnego – Wykonawcami, Zamawiającymi oraz Projektantami – co pozwala na wieloaspektowe spojrzenie na przyczyny opóźnień i ich skutki.

Doświadczenia z bieżącej pracy pokazują, że właściwe rozpoznanie charakteru opóźnienia oraz jego udokumentowanie stanowią fundament skutecznego zarządzania kontraktem i rozstrzygania roszczeń/sporów. Kluczowe jest przy tym precyzyjne określenie wpływu zdarzeń na ścieżkę krytyczną. Systematyczna analiza danych pozwala nie tylko zidentyfikować najczęstsze przyczyny przestojów, ale również wdrażać mechanizmy ich wczesnego wykrywania.

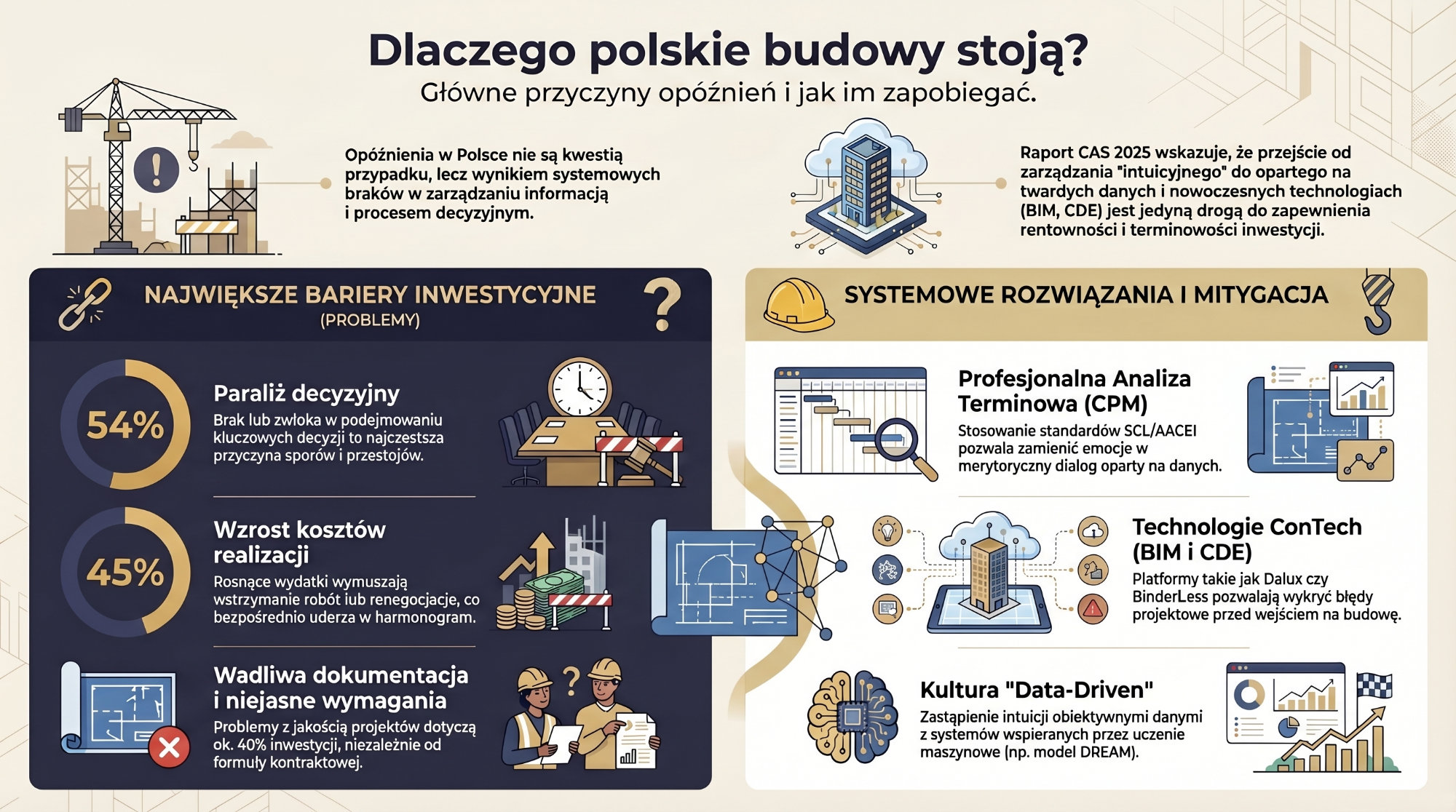

Identyfikacja pięciu najczęstszych przyczyn opóźnień na podstawie raportu CAS

W artykule omawiam kluczowe przyczyny opóźnień terminowych, zidentyfikowane w raporcie CAS jako najczęstsze podłoże sporów w sektorze budowlanym.

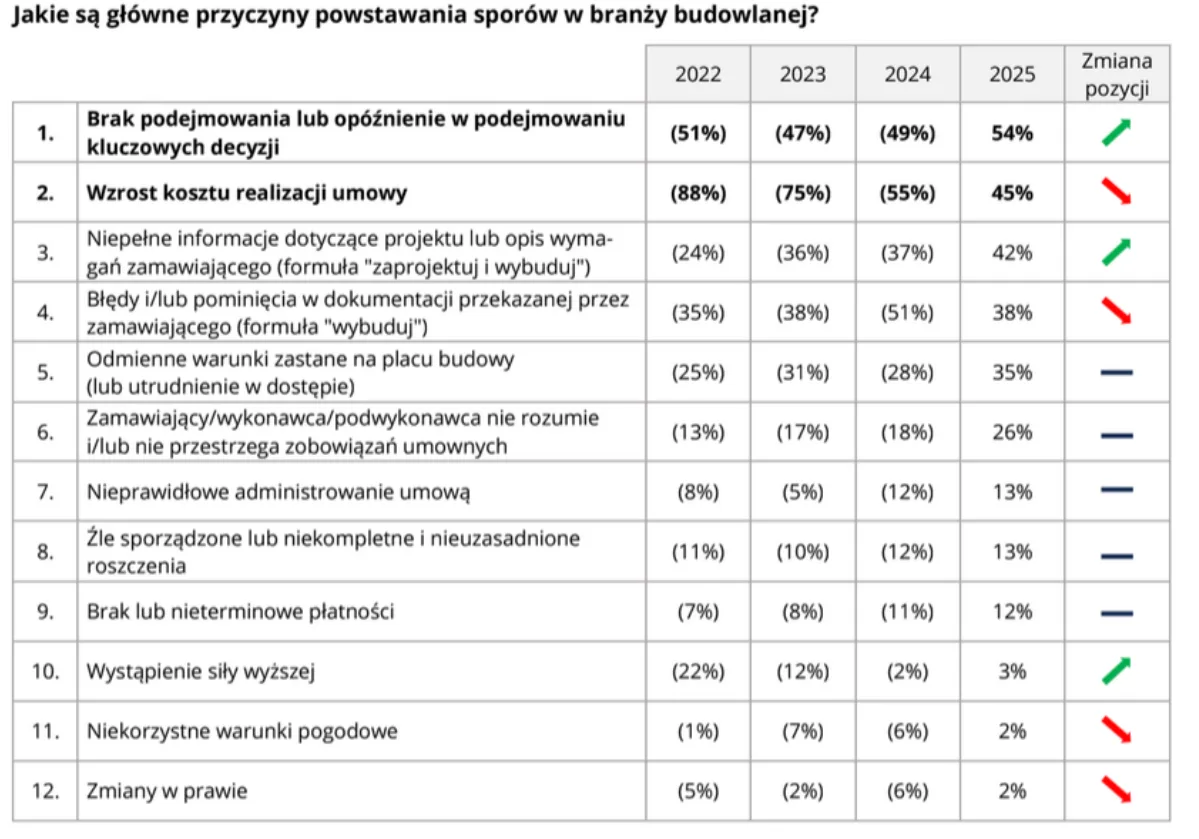

Analiza danych zawartych w raporcie wskazuje na kluczowe powody wpływające na powstawanie sporów w branży budowlanej, które są jednocześnie silnie powiązane z generowaniem opóźnień w realizacji inwestycji.

W szczególności są to:

  1. Brak podejmowania lub opóźnienie w podejmowaniu kluczowych decyzji (54%),
  2. Wzrost kosztu realizacji umowy (45%),
  3. Niepełne informacje dotyczące projektu lub opis wymagań zamawiającego (42%) – w formule „zaprojektuj i wybuduj”,
  4. Błędy i/lub pominięcia w dokumentacji przekazanej przez zamawiającego (38%) – w formule „wybuduj”,

Zjawiska te prowadzą bezpośrednio do zakłóceń i opóźnień w harmonogramie oraz eskalacji roszczeń kontraktowych.

Analiza przyczyn opóźnień oraz metody ich skutecznej diagnozy i mitygacji

Poniżej opisuje cztery najczęściej wskazane przyczyny opóźnień, skupiając się na mechanizmach ich powstawania oraz wpływie na przebieg prac. Przedstawiam również metody diagnostyczne oparte na analizie terminowej oraz praktyczne podejścia pozwalające mitygować te ryzyka.

Przyczyna 1: Brak podejmowania lub opóźnienie w podejmowaniu kluczowych decyzji

Wyniki raportu CAS wskazują, że najistotniejszym czynnikiem generującym spory, będącym silnie powiązanym z powstawaniem opóźnień, jest brak podejmowania lub opóźnienie w podejmowaniu kluczowych decyzji (54%). Oznacza to, że ponad połowa Ankietowanych wskazuje na niewydolność procesu decyzyjnego, która bezpośrednio przekłada się na opóźnienia i zakłócenia w realizacji robót oraz harmonogramu.

Zwłoka decyzyjna powinna być definiowana jako istotna kategoria ryzyka kontraktowego. Z raportu CAS wynika, że bariery takie jak skomplikowane procedury, braki w koordynacji czy niejasne wymagania, są równie krytyczne jak błędy projektowe. W Polsce szczególnym wyzwaniem jest mnogość zaangażowanych instytucji zewnętrznych. Im więcej podmiotów bierze udział w procesie decyzyjnym, tym trudniejsza staje się koordynacja, co bezpośrednio wydłuża czas oczekiwania na kluczowe rozstrzygnięcia i utrudnia sprawną realizację kontraktu. Kumulacja długich procedur zatwierdzania oraz konieczność uzyskiwania licznych opinii sprawia, że proces decyzyjny staje się wąskim gardłem inwestycji, paraliżując jej postęp i generując roszczenia terminowe.

Stosowanie systematycznych narzędzi kontroli pozwala na mitygację ryzyk związanych z wystąpieniem opóźnień decyzyjnych. Do kluczowych rozwiązań należą:

  1. Podnoszenie kompetencji technicznych uczestników projektu – wzmocnienie wiedzy merytorycznej minimalizuje ryzyko błędów wynikających z niekompletnej dokumentacji czy wadliwej koordynacji. Inwestycja w szkolenia (np. SIDiR) bezpośrednio przekłada się na tempo podejmowania decyzji.
  2. Monitoring harmonogramu przy użyciu oprogramowania CPM (MS Project, Primavera) – wykorzystanie profesjonalnego oprogramowania pozwala na wczesne wykrycie „wąskich gardeł” i podjęcie działań korygujących, zanim opóźnienie wpłynie na ścieżkę krytyczną.
  3. Regularne raportowanie i narady koordynacyjne – cykliczne przeglądy statusu prac oraz aktualizacja harmonogramów umożliwiają bieżącą identyfikację zdarzeń o charakterze decyzyjnym i natychmiastowe wdrażanie planów naprawczych.
  4. Standaryzacja procesów i dokumentacji – ujednolicenie szablonów, procedur zatwierdzania oraz kanałów komunikacji eliminuje chaos informacyjny i skraca czas potrzebny na uzyskanie niezbędnych akceptacji.

Ewolucja w zarządzaniu procesami budowlanymi umożliwia coraz skuteczniejsze, proaktywne wykrywanie i ograniczanie opóźnień decyzyjnych. Wśród metod o dużym potencjale ich wczesnej identyfikacji wyróżniają się:

  1. Nowoczesne platformy (np. Dalux, CAS Platforma) – umożliwiają m. in. raportowanie statusu prac w czasie rzeczywistym oraz integrację dokumentacji projektowej z harmonogramem. Ułatwiają przypisywanie i śledzenie zadań decyzyjnych między uczestnikami procesu, a także pozwalają na bieżące monitorowanie kosztów inwestycji.
  2. Połączenie tradycyjnych narzędzi, takich jak MS Project czy Primavera z kulturą data-driven (przejście od zarządzania opartego na „intuicji kierownika” do podejmowania decyzji na podstawie twardych, aktualizowanych codziennie danych) umożliwia bieżącą identyfikację zagrożeń dla kamieni milowych. Wykrywanie ryzyk w czasie rzeczywistym daje decydentom niezbędny margines czasu na reakcję, zapobiegając wystąpieniu efektu domina w harmonogramie. Takie podejście pozwala zastąpić doraźne „gaszenie pożarów” systemową mitygacją opóźnień, co skutecznie chroni końcowy termin realizacji kontraktu.
  3. Metody wielokryterialne w identyfikacji źródeł opóźnień – zaawansowane narzędzia, takie jak DEMATEL (Decision Making Trial and Evaluation Laboratory) czy TISM (Total Interpretive Structural Modelling), w połączeniu z analizą regresji, pozwalają uporządkować czynniki ryzyka według ich roli przyczynowo-skutkowej. Dzięki temu możliwe jest precyzyjne wskazanie, które opóźnienia decyzyjne działają jak „zapalnik” dla kolejnych problemów (np. błędów/braków w dokumentacji, nierealnych terminów). Pozwala to na kwantyfikację ich wpływu na harmonogram i koszty, promując zarządzanie proaktywne zamiast jedynie naprawiania szkód. W praktyce metody te pozwalają odkryć, że za prostym „brakiem decyzji” często kryją się głębsze problemy, takie jak wady w dokumentacji przetargowej czy braki kadrowe. Zamiast więc skupiać się na samym fakcie oczekiwania na podpis, uderza w źródło problemu np. poprzez usprawnienie weryfikacji projektów co realnie odblokowuje wstrzymane roboty.
  4. Wykorzystanie narzędzi uczenia maszynowego (ML Tools) – kierunkiem o ogromnym potencjale jest automatyczna analiza danych nieustrukturyzowanych, takich jak protokoły narad czy tysiące pism z korespondencji kontraktowej. Przy użyciu modeli (np. DREAM – Delay Root causes Extraction and Analysis Model), systemy te potrafią samodzielnie identyfikować pierwotne źródła opóźnień decyzyjnych, które inicjują łańcuch dalszych zakłóceń. Takie podejście eliminuje ryzyko subiektywnej oceny i pozwala opierać strategię mitygacji na twardych, obiektywnych danych wyekstrahowanych z dokumentacji. W praktyce narzędzia te (np. Binderless) pozwalają w kilka minut przeanalizować tysiące pism z całego kontraktu. Przykładowo, model może wykazać, że rzeczywistą przyczyną dzisiejszego opóźnienia w realizacji prac nie jest brak personelu, lecz nierozwiązana kolizja projektowa sprzed kilku miesięcy, która była wielokrotnie sygnalizowana w protokołach narad, ale pozostała bez decyzji Inwestora. Umożliwia to obiektywne wskazanie Strony odpowiedzialnej za przestój oraz ogranicza ryzyko wystąpienia sporów opartych na domysłach.

Opóźnienia w podejmowaniu kluczowych decyzji są jednym z najpoważniejszych ryzyk w projektach budowlanych. Synergia tradycyjnych i nowoczesnych metod zarządzania pozwala nie tylko na wczesne wykrywanie zwłoki decyzyjnej, ale przede wszystkim na skuteczną mitygację jej skutków. Traktowanie procesów decyzyjnych jako mierzalnego parametru ryzyka jest dziś niezbędne, aby zapewnić terminowość inwestycji, kontrolę kosztów oraz ograniczyć ryzyko sporów między uczestnikami procesu budowlanego.

Przyczyna 2:  Wzrost kosztów realizacji umowy

Drugim najczęściej wskazywanym czynnikiem przez Ankietowanych jest wzrost kosztów realizacji umowy (45%). Wystąpienie tego zjawiska zazwyczaj wymusza renegocjację warunków kontraktowych, ograniczenie zakresu prac lub czasowe wstrzymanie robót, co generuje opóźnienia.

Przy rosnących kosztach realizacji projektów budowlanych kluczowe znaczenie ma skuteczna diagnoza przyczyn opóźnień oraz wdrażanie działań zapobiegawczych, ograniczających ryzyko finansowe i terminowe. W literaturze oraz praktyce inżynierskiej wyróżnia się szereg metod umożliwiających zarówno precyzyjną identyfikację źródeł opóźnień, jak i zastosowanie skutecznych środków zaradczych.

Podstawę diagnozy ryzyka opóźnień/zakłóceń wynikających ze wzrostu kosztów stanowią:

  1. Analiza harmonogramu i ścieżki krytycznej (CPM – Critical Path Method) – pozwala określić zadania kluczowe dla terminowego zakończenia projektu. W połączeniu z metodami prospektywnymi np.  Impacted As-Planned Analysis (IAP), Time Impact Analysis (TIA), umożliwia nie tylko identyfikację opóźnień, ale także precyzyjne przypisanie odpowiedzialności stronom kontraktu oraz oszacowanie skutków finansowych.
  2. Metoda Earned Value Management (EVM) – służy do monitorowania kosztów i postępu robót, zapewniając wczesne ostrzeganie o potencjalnych przekroczeniach budżetu lub harmonogramu.

Do nowoczesnych, proaktywnych metod o dużym potencjalne diagnostycznym można zaliczyć:

  1. Analizę ryzyka i Data Mining – wykorzystanie danych historycznych i analizy asocjacyjnej pozwala już na etapie przedkontraktowym określić kombinacje cech projektu (czas, skala, liczba podwykonawców), które korelują z wysokim prawdopodobieństwem wzrostu kosztów. Przykładowo, analizując dane z zakończonych kontraktów można wykazać, że połączenie krótkiego czasu na projektowanie z dużą liczbą podwykonawców w dużej ilości przypadków prowadziło do wzrostu kosztów. Pozwala to na realną wycenę ryzyka już w ofercie, zamiast liczenia strat w trakcie budowy.
  2. Wskaźniki względnej ważności (RII) i modele ryzyka – systematyczna ocena ryzyk kosztowo-czasowych (zmiany zakresu, błędy projektowe, opóźnienia płatności) pozwala wskazać priorytetowe obszary wymagające natychmiastowej interwencji. Umożliwia to decydentom skupić zasoby tam, gdzie ryzyko finansowe i harmonogramowe jest największe, zanim problem realnie wstrzyma prace.

Skuteczna prewencja w powstawaniu opóźnień z uwagi na wzrost kosztów opiera się na zintegrowanym podejściu w kilku kluczowych obszarach:

  1. Konstrukcji kontraktu: precyzyjne określenie zakresu prac, klarowny podział ryzyk oraz jasno sformułowane klauzule dotyczące przedłużenia czasu (PCnU/EoT) i kar umownych (Liquidated Damages – LD), np. w oparciu o standardy FIDIC.
  2. Zarządzania kontraktem i dostawami: bieżący monitoring postępu i kosztów (EVM), sprawne procedowanie roszczeń oraz wykorzystanie platform e-procurement i baz prekwalifikowanych dostawców w celu minimalizacji ryzyka niedoboru materiałów.
  3. Technologii wspierających prewencję (ConTech) – platformy cyfrowe (np. CAS platforma), BIM, oprogramowanie do zarządzania projektami, drony, które pozwalają prognozować opóźnienia, monitorować postęp i koszty w czasie rzeczywistym oraz automatyzować rozliczenia, ograniczając ryzyko roszczeń i eskalacji kosztów.
  4. Optymalizacji ekonomicznej (Time–Cost Trade-Off  (TCTO) i Crashing): skracanie czasu zadań na ścieżce krytycznej (nadgodziny, dodatkowe brygady) przy jednoczesnej analizie tempa wzrostu kosztów przy skracaniu czasu realizacji (cost slope). Pozwala wybrać najtańszy wariant przyspieszenia prac, zestawiając jego koszt z potencjalnymi karami umownymi.
  5. Zaawansowanym zarządzaniu ryzykiem: wykorzystanie metod hierarchizacji (AHP) oraz wyboru wariantu najbliższego ideałowi (TOPSIS) pozwala na matematyczne wykazanie, że najtańsze rozwiązanie to często najwyższe ryzyko finansowe. W tym ujęciu dopłata do solidniejszej technologii to w rzeczywistości „polisa ubezpieczeniowa”, gdzie relatywnie niewielka inwestycja na starcie chroni przed wielomilionowymi kosztami awarii lub przestojów, od których najtańsze warianty drastycznie odbiegają pod względem bezawaryjności.
  6. Systemowym podejściu do przyczyn opóźnień: wykorzystanie modelu ISM (Interpretive Structural Modelling) pozwala na ustalenie hierarchii przyczyn przestojów (np. opóźnione płatności, zmiany projektowe), identyfikując ich źródła, a nie tylko objawy. Zastosowanie Teorii Ograniczeń (Theory of Constraints (TOC)) wraz z modelem kosztów jakości (Prevention, Appraisal, Failure (PAF)) umożliwia precyzyjne wskazanie działań zapobiegawczych w „wąskich gardłach” procesu. Takie podejście pozwala na relokację zasobów z obszarów niekrytycznych i skoncentrowanie ich wyłącznie na zadaniach o najwyższym wpływie na termin końcowy i budżet.

Skuteczna diagnoza i zapobieganie opóźnieniom w kontekście rosnących kosztów wymagają integracji metod harmonogramowania, oceny ryzyka i monitorowania kosztów. Mitygacja ryzyka wystąpienia opóźnień i kontrola kosztów opiera się na precyzyjnie skonstruowanej umowie, aktywnym zarządzaniu ryzykiem, świadomym stosowaniu metod przyspieszających prace oraz wykorzystaniu narzędzi cyfrowych umożliwiających bieżącą kontrolę realizacji i szybką reakcję w sytuacjach krytycznych.

Przyczyna 3 i 4: Niepełne informacje dotyczące projektu lub opis wymagań zamawiającego – w formule „zaprojektuj i wybuduj” oraz błędy i/lub pominięcia w dokumentacji przekazanej przez zamawiającego w formule „wybuduj”

 Na kolejnych miejscach w raporcie CAS znajdują się problemy związane z jakością i kompletnością dokumentacji. W formule „zaprojektuj i wybuduj” istotnym źródłem trudności są niepełne informacje dotyczące projektu lub nieprecyzyjny opis wymagań zamawiającego (42%), co skutkuje koniecznością doprecyzowania założeń na etapie realizacji.  Z kolei w formule „wybuduj” znaczący udział mają błędy i/lub pominięcia w dokumentacji przekazanej przez zamawiającego (38%), które prowadzą do nieplanowanych zmian projektowych, robót dodatkowych oraz zakłóceń w harmonogramie prac co generuje spory na linii Wykonawca-Zamawiający.

Typowe przyczyny opóźnień związane z niepełną / wadliwą dokumentacją to:

  1. Błędy i braki projektowe: niejasne rysunki, rozbieżności pomiędzy opracowaniami branżowymi oraz sprzeczne specyfikacje, które wymuszają wstrzymanie robót i kosztowne projekty zamienne.
  2. Niejasne wymagania Zamawiającego: zbyt ogólne założenia inwestora i wprowadzanie poleceń zmian, które uniemożliwiają płynną realizację.
  3. Paraliż decyzyjny: opieszałość w zatwierdzaniu dokumentacji (szerzej opisane w przyczynie 1) oraz błędy ujawniane dopiero na etapie budowy, które wstrzymują postęp prac.
  4. Wady kontraktowe: niejasne zapisy umowy, które generują spory o zakres obowiązków i procedury akceptacji zmian.
  5. Brak koordynacji: słaba komunikacja międzybranżowa na etapie opracowywania dokumentacji projektowej, która skutkuje licznymi kolizjami i chaosem na budowie.

Skuteczna identyfikacja źródeł opóźnień wymaga odejścia od podejścia intuicyjnego na rzecz analizy opartej na harmonogramie projektu, w którym starannie zostały określone połączenia pomiędzy zadaniami oraz wyznaczono ścieżkę krytyczną, a następnie rzetelnie prowadzono rejestr zdarzeń. Do określenia wpływu zdarzeń na termin zakończenia prac ponownie można zastosować metody prospektywne analizy opóźnień np. CPM, TIA, IAP, wybór techniki powinien być zgodny z zaleceniami SCL Delay and Disruption Protocol lub AACEI.

W zależności od specyfiki formuły kontraktowej skuteczna diagnoza możliwości wystąpienia przyczyny opóźnień opiera się na:

Dla formuły („zaprojektuj i wybuduj”):

  • Analizie spójności dokumentacji – programu funkcjonalnoużytkowego, wymagań technicznych i zapisów kontraktu z faktycznie projektowanymi rozwiązaniami.
  • Przeglądzie procesu akceptacji dokumentacji (czasu odpowiedzi Stron, liczbie rewizji, ilości uwag zmieniających pierwotne wymagania).

Dla formuły („wybuduj”):

  • Audycie jakości dokumentacji wyjściowej od zamawiającego: brakujących rysunków, rozbieżnościach, sprzecznościach oraz kolizjach między branżami, błędach ilościowych w przedmiarach, niespójnych specyfikacjach.
  • Mapowaniu, które zmiany na budowie wynikły z:
  • błędu projektowego,
  • pominięcia w dokumentacji,
  • zmiany decyzji Zamawiającego.

w celu określenia odpowiedzialności Stron.

Nowoczesna diagnostyka opóźnień opiera się na ekosystemie narzędzi cyfrowych, które umożliwiają przejście od reaktywnego naprawiania błędów do proaktywnej prewencji. Kluczowe role w tym procesie odgrywają:

  1. Oprogramowanie CPM umożliwiające harmonogramowanie (Primavera, MS Project): stanowią fundament analizy ścieżki krytycznej. Pozwalają na precyzyjne określanie połączeń pomiędzy zadaniami oraz szybką weryfikację wpływu zdarzeń losowych na termin końcowy.
  2. Technologia BIM: wykorzystanie modeli 3D pozwala na automatyczne wykrywanie kolizji branżowych oraz braków w dokumentacji jeszcze przed rozpoczęciem prac. BIM umożliwia symulację wpływu zmian projektowych nie tylko na koszt, ale i na czas (4D).
  3. Digital Twin i GIS: cyfrowe bliźniaki obiektów, zintegrowane z systemami informacji geograficznej (GIS), pozwalają na monitorowanie postępów w czasie rzeczywistym. Dzięki nim diagnoza przyczyn opóźnienia może odbywać się zdalnie, w oparciu o precyzyjne dane z sensorów i skaningu laserowego.
  4. Zintegrowane podejście IPD (Integrated Project Delivery): model współpracy oparty na wspólnych celach uczestników procesu, wspierany przez platformy CDE (Common Data Environment), takie jak Dalux czy Binderless. Wymusza on pełną transparentność obiegu dokumentacji, co pozwala na natychmiastową identyfikację „wąskich gardeł” w procesie decyzyjnym oraz eliminuje spory kompetencyjne już na wczesnym etapie.

Skuteczna mitygacja opóźnień związanych z dokumentacją wymaga dwutorowego podejścia: eliminacji błędów na etapie przygotowania inwestycji oraz sprawnej reakcji na pojawiające się deficyty informacyjne w trakcie budowy.

Na etapie przygotowania inwestycji kluczowe aspekty to:

  1. Doprecyzowanie wymagań (PFU i SWZ): stabilność wymagań Zamawiającego jest kluczowa. Zalecane jest precyzyjne określenie standardów technicznych i poziomów szczegółowości już na etapie przetargu. Skuteczną metodą jest również wczesne zaangażowanie Wykonawcy w przegląd założeń projektowych.
  2. Przeglądy Dokumentacji i Audyty Jakości: wprowadzenie formalnych przeglądów dokumentacji z udziałem wszystkich branż pozwala na wykrycie kolizji przed rozpoczęciem prac.
  3. Precyzyjne zapisy Umowy: kontrakty powinny zawierać jasne procedury zarządzania zmianą, dokładnie określone terminy na decyzje, wymóg pracy w środowisku BIM/CAD oraz przekazywania harmonogramów w formacie natywnym. Precyzyjnie sformułowana definicja „kompletności dokumentacji” ogranicza liczbę późniejszych roszczeń.

Na etapie realizacji znaczenie mają:

  1. System zapytania o informację i procedury: sprawne kanały komunikacji z określeniem ram czasowych na odpowiedź.
  2. Opracowywanie analizy wpływu na czas (TIA): każdy błąd dokumentacji lub projekt zamienny powinien być natychmiastowo uwzględnione w harmonogramie prac. Pozwala to na bieżąco korygować sekwencję robót i przesuwać zasoby tam, gdzie prace są niezależne od spornej/wadliwej dokumentacji (etapowanie robót).
  3. Cyfrowe środowisko współpracy (CDE/BIM): Wykorzystanie platform takich jak Dalux, Binderless czy Autodesk Construction Cloud zapewnia jedną wersję prawdy. Wspólne środowisko danych (CDE) eliminuje chaos komunikacyjny, który jest jedną z najczęściej diagnozowanych przyczyn opóźnień.

Niezależnie od wybranej formuły kontraktowej, to właśnie deficyty informacyjne począwszy od niepełnej dokumentacji po nieprecyzyjne wymagania Zamawiającego, stanowią jedną z najistotniejszych przyczyn opóźnień. W konsekwencji możliwość powstania wielomilionowych roszczeń/sporów zależy wyłącznie od skuteczności systemowych działań zaradczych, a brak takich działań prowadzi do negatywnych skutków dla realizacji inwestycji.

Podsumowanie

Analiza danych z najnowszego raportu CAS oraz codzienna praktyka w obszarze analiz terminowych prowadzą do jednoznacznego wniosku: opóźnienia w polskich inwestycjach budowlanych nie są kwestią przypadku, lecz wynikiem systemowych deficytów w zarządzaniu informacją i procesem decyzyjnym.

Skoro ponad połowa sporów bierze swój początek w paraliżu decyzyjnym, a niemal 40% w wadliwej dokumentacji i wzroście kosztów, branża musi odejść od archaicznego modelu opartego na intuicji i „nadziei na pomyślny splot zdarzeń” w metodzie „poczekamy-zobaczymy”. W dobie rosnącej złożoności projektów i presji kosztowej, margines na błędy wynikające z braku systemowej mitygacji praktycznie przestał istnieć.

Bezpieczeństwo kontraktów w 2026 roku opiera się na trzech fundamentach:

  1. Analizach opóźnień: systematycznym stosowaniu metodologii SCL lub AACEI, które zamieniają spory oparte na emocjach w merytoryczny dialog oparty na twardych danych z harmonogramu.
  2. Transformacji cyfrowej: porzuceniu koncepcji „silosów mentalnych” na rzecz platform CDE i technologii BIM, które pozwalają identyfikować błędy, zanim trafią one na plac budowy.
  3. Dojrzałości decyzyjnej: zrozumieniu, że każda godzina zwłoki to wymierny koszt, który ostatecznie obciąży budżet projektu, a decyzje powinny być podejmowane niezwłocznie dla prawidłowej realizacji inwestycji oraz spełnienia obowiązku współdziałania.

Współczesne budownictwo nie wybacza improwizacji. Wyniki raportu CAS są jasnym sygnałem dla rynku: podmioty, które potrafią zarządzać ryzykiem w sposób zintegrowany i profesjonalny, zwiększają swoje szanse na stabilne funkcjonowanie i rentowność, natomiast pozostali muszą liczyć się z ryzykiem kosztownych i długotrwałych sporów, których często można było uniknąć.
